ЖК «Аэросити Лайф»: ход работ
Делимся строительными новостями о ходе работ в ЖК «Аэросити Лайф»!
Наблюдать за строительством в режиме онлайн, изучать сводную таблицу и фотоотчеты можно в разделе «Ход строительства».
Напоминаем, что у комплекса есть официальное сообщество Вконтакте. В нем — свежие фото, новости, общение с будущими соседями, полезная информация, а также ответы на ваши вопросы. Присоединяйтесь :)
29 мая 2026 года

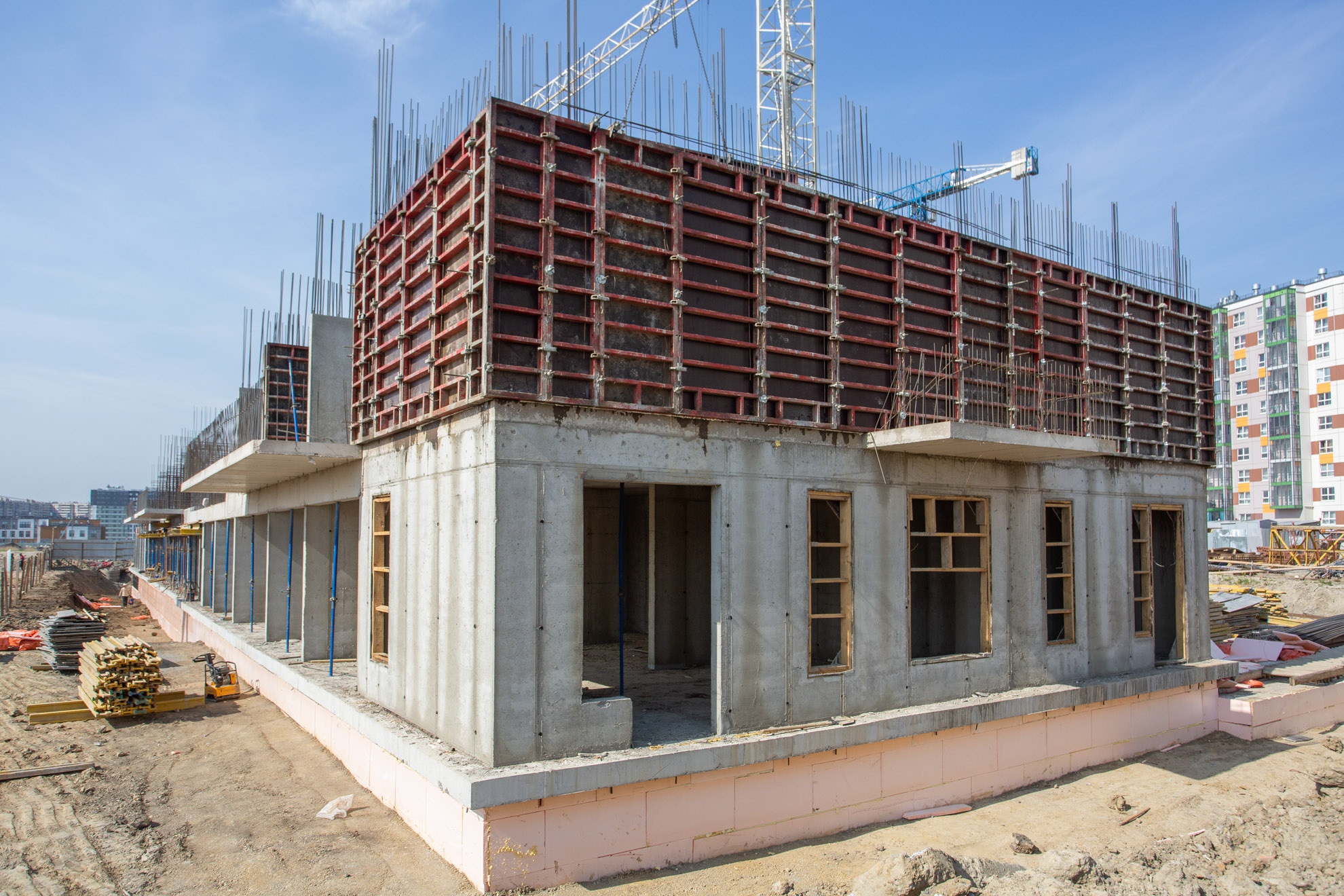

В первой секции выполняется устройство стен 2‐го этажа.
Во второй и третьей секции армируют и заливают стены 1‐го этажа.
В четвертой секции армируют плиту перекрытия над 1‐м этажом.
В пятой и шестой — в работе плита перекрытия надо подвалом и паркингом.
С первой по четвертую секции выполняется обратная засыпка пазух котлована, формируется черновая вертикальная планировка пятна застройки.
